Der internationale Anbieter von medizinischen Mobilitätsprodukten Sunrise Medical hat sein Warenlager in Nieuwegein, Niederlande, an einen neuen Standort verlegt – ohne den laufenden Betrieb zu unterbrechen. Das neue Europäische Distributionszentrum (EDC) beliefert Händler in ganz Europa sowie die fünf Produktionswerke von Sunrise Medical mit Rollstühlen, Rollatoren, Sitz- und Positionierungsartikeln und Ersatzteilen.
Mehr Fläche, höhere Effizienz
Mit 6’789 m² Gesamtfläche – darunter 5’521 m² Grundfläche und 1’268 m² auf einer Regalbühne – bietet das neue Lager 30 Prozent mehr Platz als der bisherige Standort. Die Hallenhöhe von 8,5 Metern ermöglicht eine deutlich effizientere Raumnutzung. Das Gebäude erfüllt die Energieeffizienzklasse A+++++.
Logistische Herausforderung: Umzug bei laufendem Betrieb
Der Wechsel auf die neue Fläche war komplex: Die bestehenden Regale aus dem alten Lager wurden im laufenden Betrieb geräumt, demontiert, transportiert und im neuen Lager wieder aufgebaut. Währenddessen lief die Kommissionierung für Kunden und Produktionswerke ohne Unterbruch weiter. Die zeitliche Abstimmung war entscheidend: Paletten mussten so verlagert werden, dass freie Regalabschnitte rechtzeitig zur Demontage bereitstanden.
Flexible Lagertechnik als Schlüssel

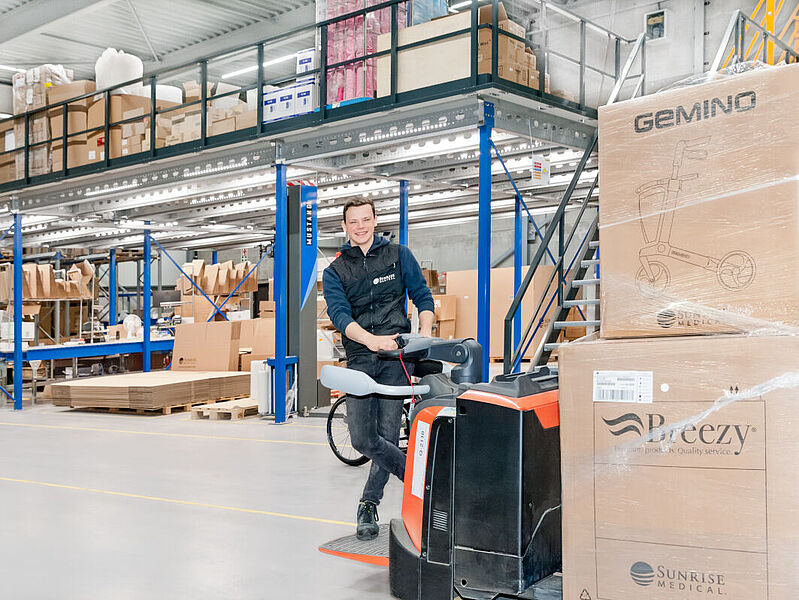

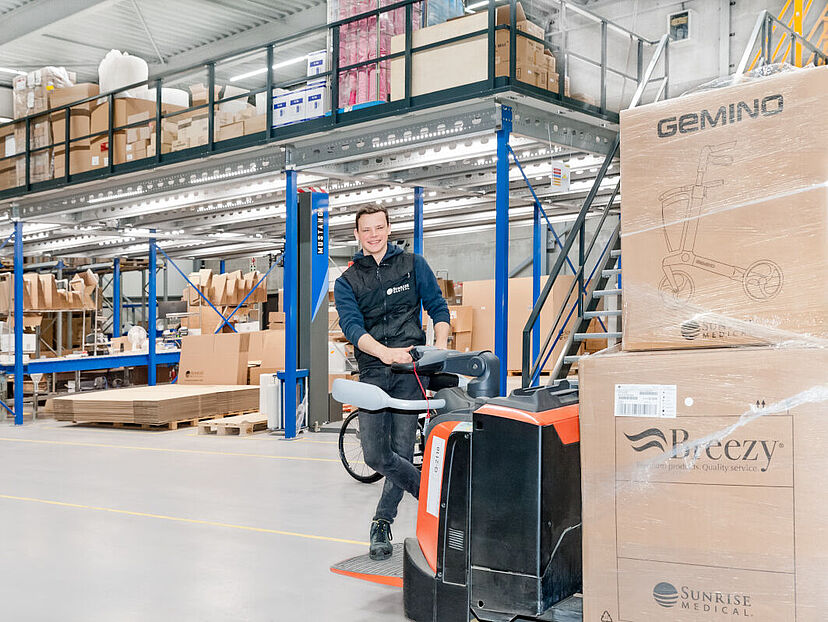

Gemeinsam mit SSI Schäfer setzte Sunrise Medical auf austauschbare Regalsysteme, um vorhandene Einfahr- und Palettenregale optimal anzupassen. Höhere Rahmen schufen zusätzliche Lagerebenen und damit 18 Prozent mehr Palettenstellplätze. Ein Zwischengeschoss aus dem alten Lager wurde über Verpackungslinien installiert, um zusätzliche Fläche zu gewinnen.

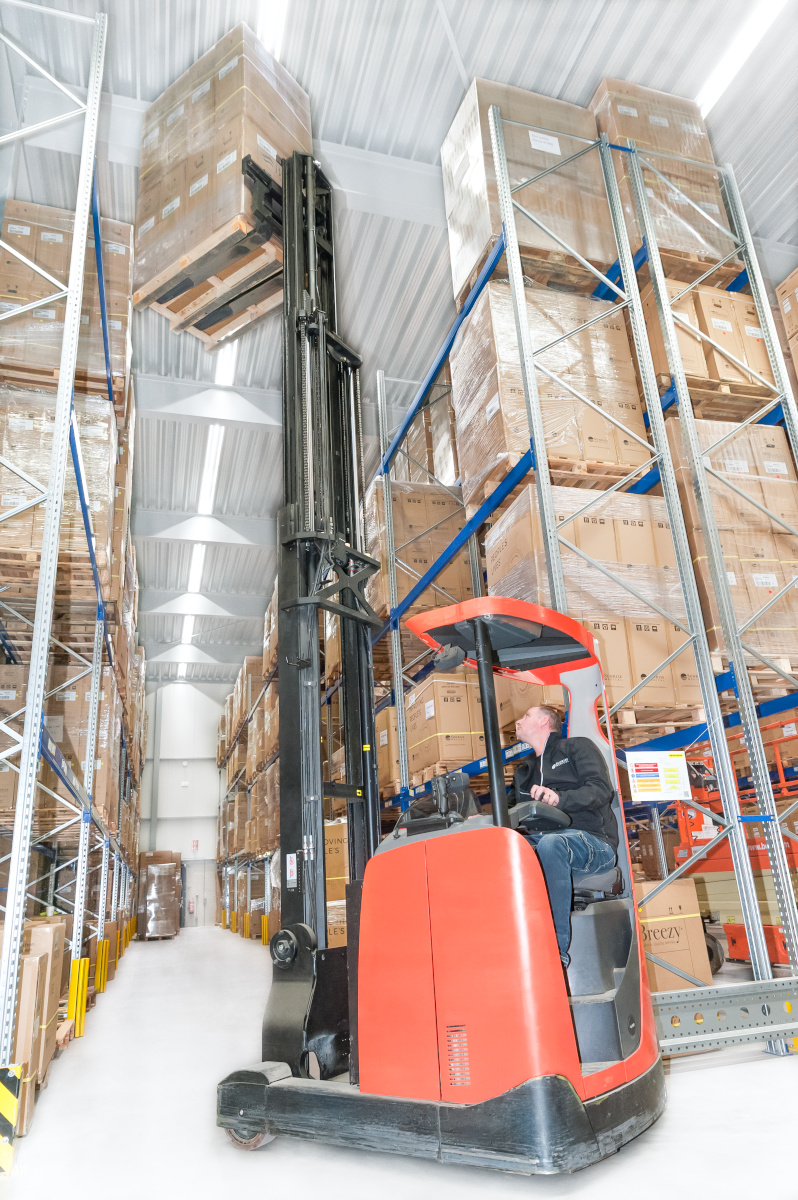

Für sperrige Produkte wie Rollatoren und Rollstühle kommen extratiefe Palettenregale zum Einsatz, die von beiden Seiten bedient werden können. In einer weiteren Halle wurde die ursprünglich geplante Schmalganglösung durch eine Kombination aus Palettenregalen und Schubmaststaplern ersetzt, nachdem sich bauliche Einschränkungen ergaben.
Erfolgsfaktoren: Planung, Teamarbeit, Flexibilität
Der Umzug wurde in weniger als zwei Monaten abgeschlossen. Grundlage war eine intensive Vorbereitungsphase mit einem klaren Aufgabenplan für alle Beteiligten. Herausforderungen wie festsitzende Schrauben an den Regalen erforderten schnelle Anpassungen vor Ort.
«Wir arbeiten jetzt nicht nur schneller und effizienter, sondern auch sicherer – und haben wieder Platz für Wachstum», sagt Stanley Meijer, Operations Manager EDC bei Sunrise Medical.
